Radweg Kaufbeuren-Sachsenried, Erneuerung der Überbauten von 4 Holzbrücken
Zieldatum
Fertigstellung 02.04.2026Sachverhalt / Rechtslage

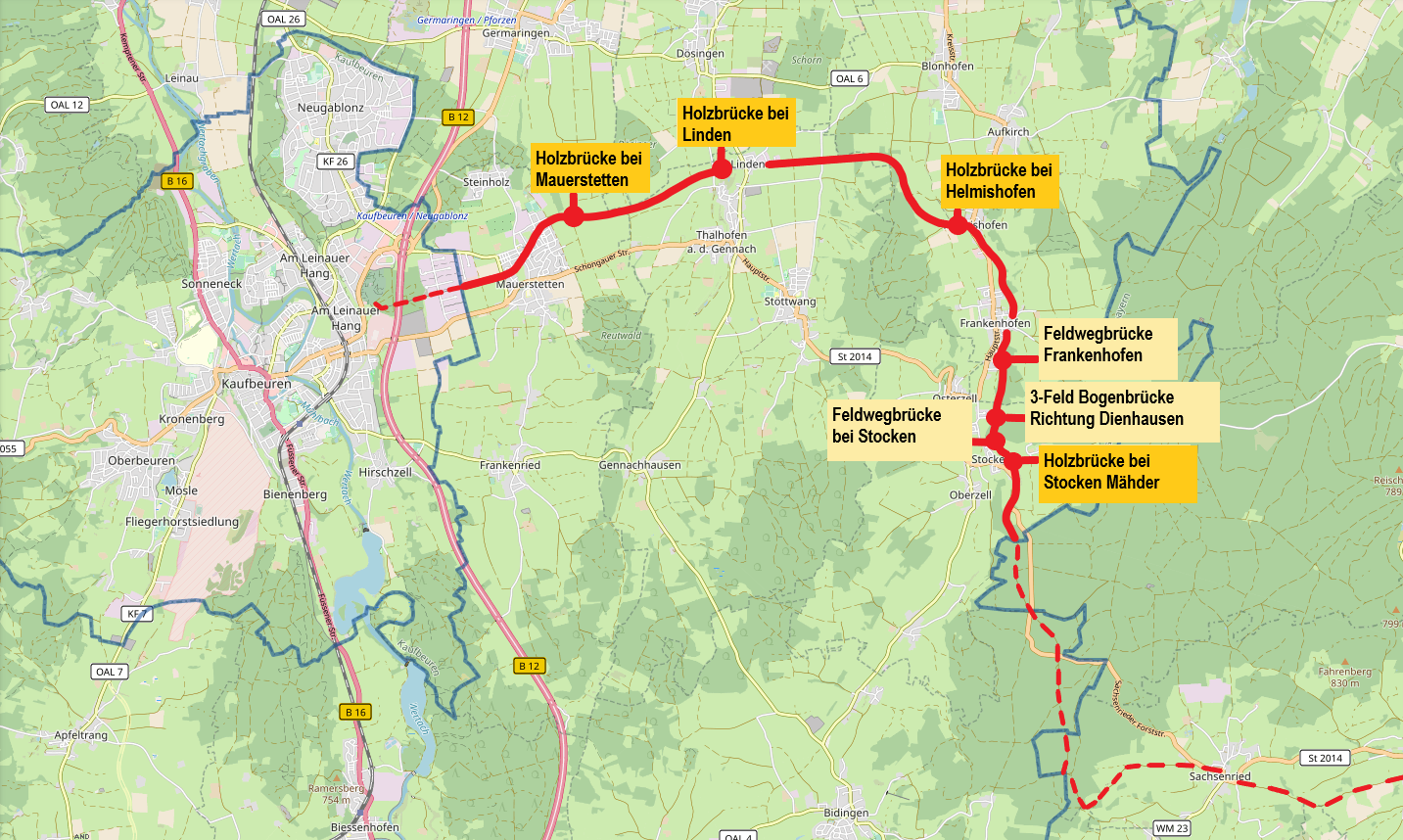

Bei der Umnutzung der ehemaligen Bahnlinie zwischen Kaufbeuren und Schongau zu einem Geh- und Radweg wurden in den 80er Jahren vier Brückenbauwerke mit Überbauten aus Holz hergestellt. Diese Brücken befinden sich in Mauerstetten, Linden, Helmishofen und Stocken.
Bei der Hauptprüfung 2021 sowie einer darauffolgenden objektbezogenen Schadensanalyse 2022 wurden gravierende Mängel am Zustand festgestellt und eine Gewichtsbeschränkung von 5 Tonnen angeordnet.
Aufgrund dessen sollen alle vier Holzbrücken bestandsnah durch langlebigere Stahlüberbauten ersetzt werden. Diese werden im Werk vorgefertigt und vor Ort montiert. Die Unterbauten der Brücke (Widerlager) bleiben bestehen. Während der Bauzeit wird der Rad- und Fußgängerverkehr umgeleitet.
Wirkung - Nutzen
Durch die Erneuerung der maroden Überbauten der Brücken bleibt der Radweg als wichtige Alltagsverbindung zwischen der Stadt Kaufbeuren und dem östlichen Ostallgäu, sowie auch als Teil der touristischen "Dampflokrunde" für den Freizeitverkehr dauerhaft erhalten. Durch den Einbau eines neuen Belags auf den Stahlbrücken wird die Verkehrssicherheit insbesondere bei Nässe erheblich erhöht.
Finanzielle Auswirkungen
| Gesamtkosten | = ca. 1.220.000 € |
| zuwendungsfähige Kosten | = ca. 1.200.000 € |
| Förderung 75 % | = ca. 900.000 € |
(Sonderprogramm „Stadt und Land“ des Bundes)
| Anteil Landkreis OAL | = 160.000 € |
| Anteil Stadt Kaufbeuren | = 160.000 € |
Ablauf / Dokumentation
| 2023 | Machbarkeitsstudie |
| Frühjahr 2025 | Ausschreibung |
| Mauerstetten | Baubeginn 10.11.2025 Verkehrsfreigabe 28.11.2025 |
| Linden | Baubeginn 17.11.2025 Verkehrsfreigabe 12.12.2025 |
| Helmishofen | Baubeginn 03.03.2026 Verkehrsfreigabe 20.03.2026 |
| Stocken | Baubeginn 16.03.2026 Verkehrsfreigabe 02.04.2026 |
| Ansprechpartner | Telefon | Telefax | Zimmer Nr. | |
|---|---|---|---|---|
| Dominik Helfensdörfer | 08342 911-697 | Bauhof Geisenried |
