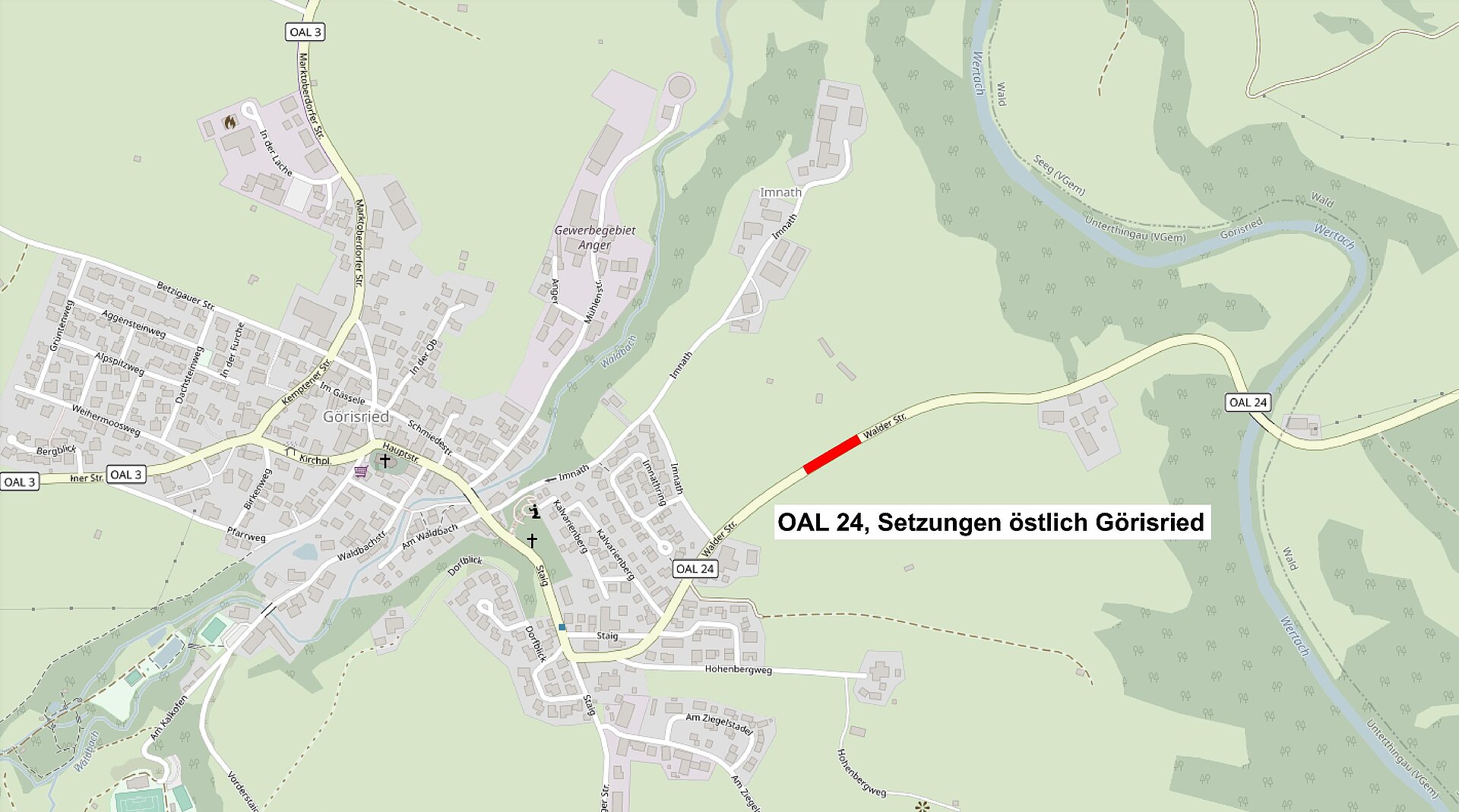

OAL 24 Setzungen östlich Görisried

Zieldatum

Fertigstellung 03.06.2026

Sachverhalt / Rechtslage

In der Kreisstraße OAL 24 östlich von Görisried treten auf einer Länge von etwa 150 Metern aufgrund eines nicht standsicheren Untergrundes regelmäßig wiederkehrende Setzung auf. Daher soll er Untergrund der Kreisstraße mithilfe von Rüttelstopfsäulen bis in eine Tiefe von etwa 3 Metern stabilisiert werden.

Zunächst wird der alte Oberbau abgetragen. Dann folgt die Herstellung der Rüttelstopfsäulen. Dabei wird Kies in den nicht standfesten Boden durch Vibration eingerüttelt, wodurch ein tragfähiger Unterbau der Straße entsteht. Im letzten Schritt wird der Oberbau der Kreisstraße wiederhergestellt.

Die Verkehrsbelastung der OAL 24 beträgt in diesem Abschnitt 480 Kfz/24h mit Schwerlastanteil von 6 %.

Wirkung - Nutzen

Durch die Untergrundstabilisierung können die wiederkehrenden Verwerfungen im Oberbau der Kreisstraße OAL 24 verhindert werden, wodurch die Verkehrssicherheit erhöht wird. Zudem reduziert die Maßnahme zukünftige Einschränkungen in der Verbindungsfunktion als West-Ost-Achse im Landkreis Ostallgäu.

Finanzielle Auswirkungen

Stand: Kostenschätzung August 2024



Gesamtkostenca. 360.000 €
davon zuwendungsfähige Kostenca. 320.000 €
zu erwartende Förderung (BayGVFG)ca. 208.000 €
Eigenmittel Landkreis Ostallgäuca. 152.000 €

Ablauf / Dokumentation

28.08.2024Förderantrag an Regierung von Schwaben
29.11.2024Beschluss Kreisausschuss
06.04.2026Baubeginn
03.06.2026Fertigstellung und Verkehrsfreigabe
AnsprechpartnerTelefonTelefaxZimmer Nr.E-Mail
Dominik Helfensdörfer 08342 911-697 Bauhof Geisenried
