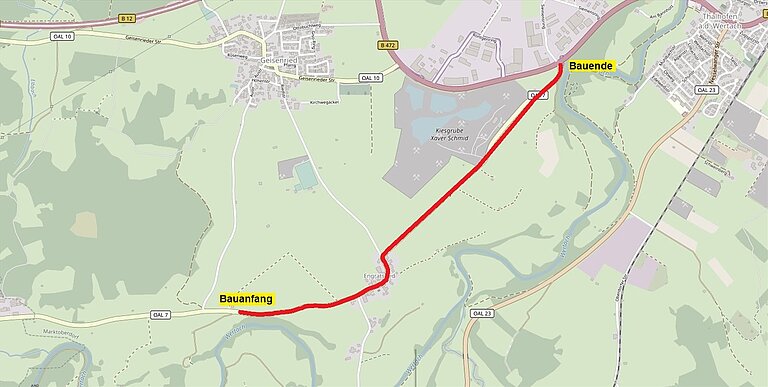

OAL 07/03, Ausb. Oberthingau-B472, BA 2 - OAL 7, Ausbau B 472 bis Engratsried mit OD Engratsried
Zieldatum
Fertigstellung 09.10.2025Sachverhalt / Rechtslage
Die Gesamtplanung beinhaltet den Ausbau der Kreisstraße OAL 3, südlich von Oberthingau bis in die Bundesstraße B 472 bei Marktoberdorf.
Die Ausbau ist in vier Ausbauabschnitte unterteilt.
Die Umsetzung der folgenden Bauabschnitte wird vom Ablauf der Grunderwerbsverhandlungen bestimmt.
BA 2: Der Ausbau beginnt im Jahr 2024 westlich von Engratsried. Nach der Winterpause 2024/2025 werden die Ausbauarbeiten in der Ortsdurchfahrt von Engratsried sowie östlich von Engratsried durchgeführt.
Baustrecke = 2,710 km
| DTV | OAL 7 | 2057 Kfz/24 h | Schwerlastverkehr 6,61 % |
Wirkung - Nutzen
Zielsetzung des 2 BA ist, die Verbreiterung der zu schmalen Kreisstraße von derzeit nur ca. 5,75 m auf eine neue Fahrbahnbreite von 6,5 m (innerorts) - 7,0 m (außerorts), zur Verbesserung der unstetigen Linienführung und zur Erhöhung der Verkehrssicherheit. Die Ausbaulänge beträgt 2,9 km.
Im Zuge des Ausbaus der Ortsdurchfahrt von Engratsried errichtet zudem die Stadt Marktoberdorf einen neuen Gehweg, eine Querungshilfe für Fußgänger, eine Verkehrsinsel sowie neue Bushaltestellen (Bus-Caps). Auch die Versorgungsunternehmen führen Anpassungsarbeiten an Ihren Versorgungsleitungen durch.
Finanzielle Auswirkungen
| Kostenschätzung Stand RE | ||
| Projektkosten gesamt | = | 3.000.000 € |
zu erwartende Förderung Freistaat Bayern für Landkreis (RvS) | = | 1.800.000 € |
Ablauf / Dokumentation
| März 2013 | Vorlage Entwurfsplanung durch Ing.-büro pbu / Kempten |
| April 2013 | KA stellt die Notwendigkeit der Maßnahme in Frage |
| Sommer 2013 | Abstimmung der Planung mit dem Markt Unterthingau / Stadt Marktoberdorf |
| 2013 - 2015 | Grunderwerbsverhandlungen, Genehmigungsverfahren, Bauvorbereitung |
| 2015-2021 | abschnittsweise Durchführung (BA1, BA3, BA4) |
| August 2023 | Zuwendungsantrag BA2 |
| 16.06.2024 | Submission |
| 28.06.2024 | Kreisausschuss: Vergabe der Bauleistungen an den Mindestbieter Fa. X. Schmid aus Marktoberdorf |
| 30.09.2024 | Baubeginn |
| 08.10.2025 | Fertigstellung und Verkehrsfreigabe |
| 09.10.2025 | Bauabnahme |
| Ansprechpartner | Telefon | Telefax | Zimmer Nr. | |
|---|---|---|---|---|
| Markus Dornach | 08342 911-378 | Bauhof Geisenried |
