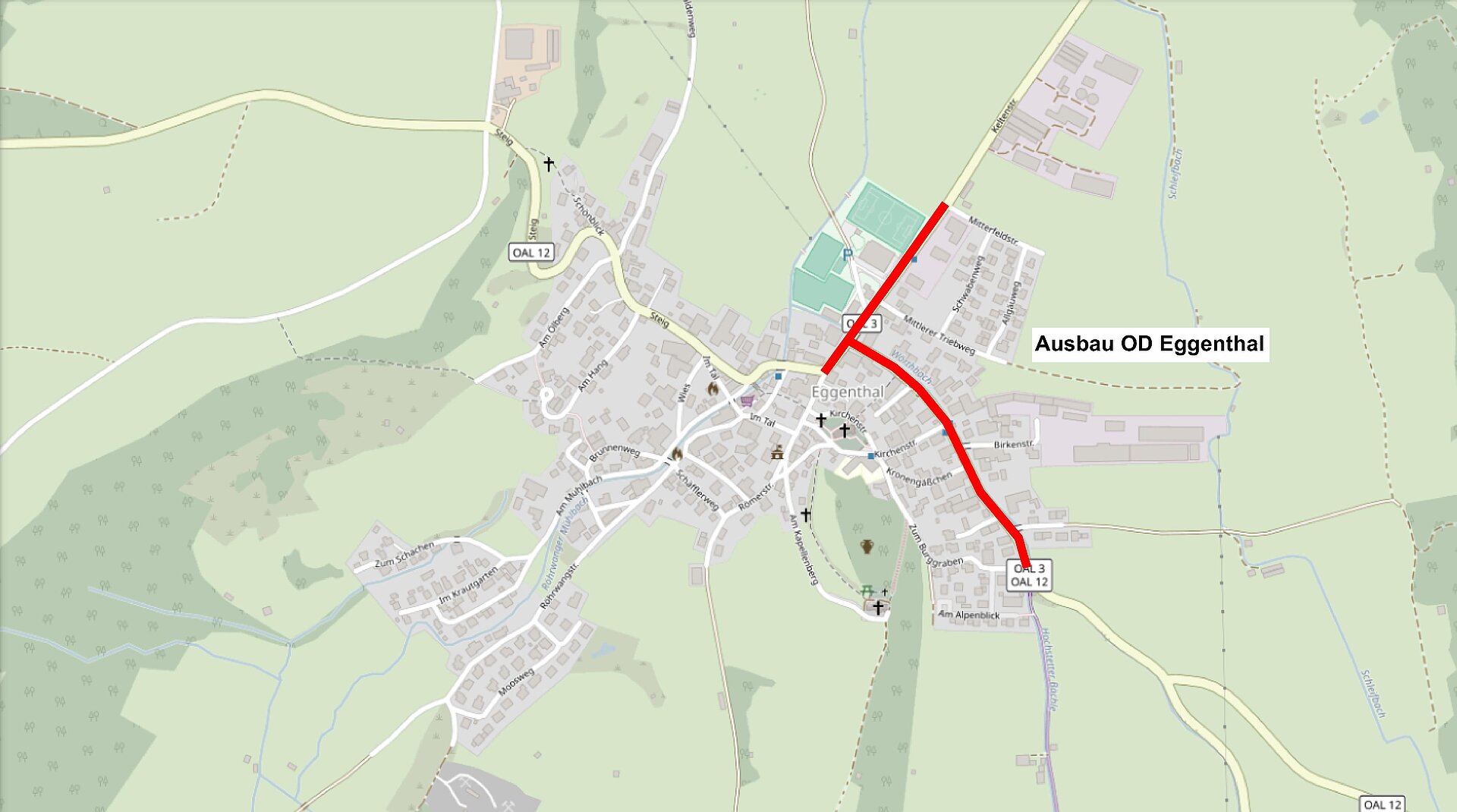

OAL 03, OD Eggenthal
Zieldatum
Ende Oktober 2027Sachverhalt / Rechtslage
Auslöser der Baumaßnahme ist insbesondere die bestehende, marode Stützwand am Lugenbach. Die Gemeinde Eggenthal plant die Herstellung eines neuen Gehweges entlang der Keltenstraße und Am Lugenbach einschließlich der Anordnung zweier Querungshilfen sowie barrierefreier Buscaps im Zuge des Aubaus der Kreisstraße OAL 3 durch den Landkreis Ostallgäu in der Ortsdurchfahrt von Eggenthal. Der Landkreis beabsichtigt im Zuge des Straßenausbaus zudem die Beseitigung einer bestehenden Engstelle sowie die Umgestaltung des Knotenpunktes der OAL 3 mit der OAL 12.
Darüber hinaus wird durch die Gemeinde Eggenthal der angrenzende Lugenbach rekultiviert.
| DTV OAL 3 nördlich Friesenried | 2946 | (2021) |
| DTV SV | 224 | (2021) |
| DTV OAL 3 südlich Baisweil | 1564 | (2021) |
| DTV SV | 92 | (2021) |
Wirkung - Nutzen
Die Ortsdurchfahrt verläuft derzeit überwiegend ohne Gehweg direkt zwischen einer maroden Stützwand zum Lugenbach und der direkt angrenzenden Bebauung. Aufgrund dessen ist aktuell eine Benutzung der öffentlichen Verkehrsfläche durch Fußgänger sehr gefährlich.
Der neu herzustellende Gehweg auf Wunsch der Gemeinde Eggenthal erweitert das örtliche Gehwegenetz insbesondere zum öffentlichen Sportgelände/Turnhalle sowie Nahversorgung und Wertstoffhof. Hierdurch können Fußgänger/-innen zukünftig weit sicherer die Dorfmitte erreichen.
Durch die angedachte Renaturierung des Lugenbaches kann die bestehende und marode Stützwand in weiten Teilen zukünftig entfallen. Das Ortsbild von Eggenthal erhält dadurch eine deutliche Aufwertung.
Die vorgesehene Beseitigung einer Engstelle und die Umgestaltung der Kreuzung im Zuge der OAL 3 sowie der Erneuerung der abgängigen Fahrbahn führt zu einer Erhöhung der Verkehrssicherheit.
Finanzielle Auswirkungen
Kostenberechnung Stand 07/2025 | Kosten nach Submissionsergebnis Stand 05/2026 | |
|---|---|---|
| Gesamtkosten | 3.592.000 € | 3.720.000 € |
| Projektkosten Landkreis | 2.373.000 € | 2.340.000 € |
| Projektkosten Gemeinde | 1.219.000 € | 1.380.000 € |
| zu erwartende Förderung GVFG | 2.300.000 € | 2.412.000 € |
| vsl. Eigenmittel Landkreis | 900.000 € | 778.000 € |
Ablauf / Dokumentation
| 27.08.2025 | Förderantrag |
| 17.04.2026 | Beschluss Kreisausschuss |
| 24.04.2026 | Angebotsöffnung |
| 07.05.2026 | Auftragsvergabe an die Fa. Kutter |
| 12.06.2026 | Information KA über die Vergabe |
| 29.06.2026 | geplanter Baubeginn |
| 29.10.2027 | geplante Fertigstellung |
| Ansprechpartner | Telefon | Telefax | Zimmer Nr. | |
|---|---|---|---|---|
| Markus Dornach | 08342 911-378 | Bauhof Geisenried |
