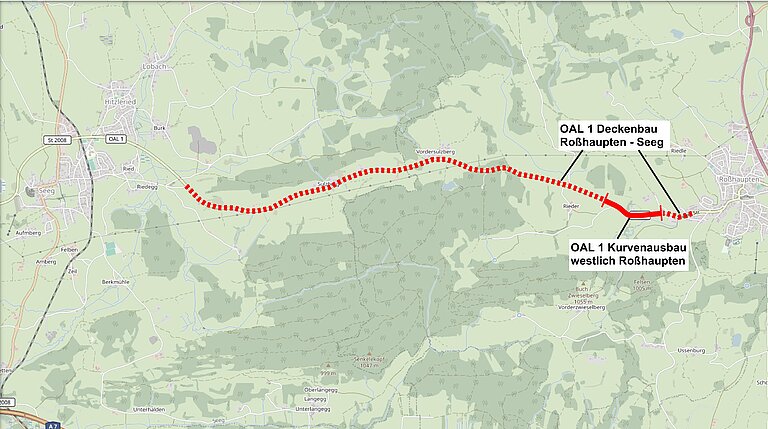

OAL 01 Kurvenausbau westlich Roßhaupten + Deckenbau Seeg-Roßhaupten
Zieldatum
Fertigstellung 05.12.2025Sachverhalt / Rechtslage
Die Maßnahme umfasst den Ausbau einer Kurve der Kreisstraße OAL 1 westlich von Roßhaupten auf eine Länge von 500 Metern. Im weiteren Verlauf soll die Fahrbahndecke zwischen Roßhaupten und der Einmündung Riedegg östlich von Seeg erneuert werden. Straßenbaulast und Vorhabensträger der Maßnahme ist der Landkreis Ostallgäu. Die Kreisstraße OAL 1 beginnt im Westen an der Kreisgrenze zum Landkreis Oberallgäu bei Nesselwang und führt bis zur B17 nach Halblech und bildet damit eine wichtige West-Ost-Verbindung im Süden des Landkreises Ostallgäu.
Wirkung - Nutzen
Die Kurve westlich von Roßhaupten entspricht nicht mehr den heutigen Anforderungen an eine verkehrssichere Streckenführung, weshalb diese als Unfallschwerpunkt gilt. Ein Ausbau des Teilstückes ist daher zwingend erforderlich.
Der Ausbau der Kurve sorgt für eine Verbesserung der Linienführung, des Höhenverlaufs sowie des Quergefälles im Kurvenbereich. Dies wird durch eine Begradigung der Kurve und die Verlegung der Straße in einen Einschnitt erreicht, wodurch die Verkehrssicherheit dieser Strecke erheblich gesteigert wird.
Aufgrund dieser Maßnahmen werden Sperrungen der Kreisstraße zwischen Seeg und Roßhaupten nötig. Wegen des zwingenden Schulbusverkehrs können auf dieser Strecke die Vollsperrungen nur in den bayerischen Pfingst- und Sommerferien stattfinden. Weitere Arbeiten finden außerhalb der Ferien unter halbseitiger Sperrung mit Ampelbetrieb statt.
Finanzielle Auswirkungen
Kosten nach Submissionsergebnis Stand April 2025
Kurvenausbau westlich Roßhaupten:
| Gesamtkosten | ca. 525.000 € |
| erwartete Förderung (GVFG) | ca. 290.000 € |
| Eigenanteil Landkreis | ca. 235.000 € |
Deckenbau Seeg-Roßhaupten:
| Kosten Landkreis | ca. 600.000 € |
Ablauf / Dokumentation
| 28.08.2024 | Förderantrag an Regierung von Schwaben |
| 29.11.2024 | Baubeschluss des Kreisausschuss |
| Frühjahr 2025 | Ausschreibung |
| 14.03.2025 | Vergabezustimmung Kreisausschuss |
| 26.05.2025 | Baubeginn |
| 10.06.2025 - 21.06.2025 | Vollsperrung 1. Bauabschnitt (Pfingstferien) |
| 01.08.2025 - 15.09.2025 | Vollsperrung 2. Bauabschnitt (Sommerferien) |
| Ende September 2025 | Fertigstellung |
| 05.12.2025 | Verkehrsfreigabe |
| Ansprechpartner | Telefon | Telefax | Zimmer Nr. | |
|---|---|---|---|---|
| Dominik Helfensdörfer | 08342 911-697 | Bauhof Geisenried |
